माथिल्लो दोर्दी ‘ए’ अन्तिम चरणमा

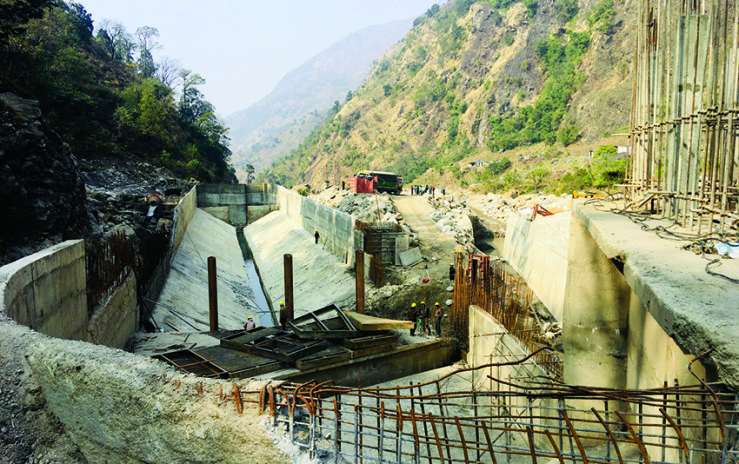

लमजुङ । लमजुङमा निर्माणाधीन माथिल्लो दोर्दी ‘ए’ आयोजना अन्तिम चरणमा पुगेको छ । लिवर्टी इनर्जी हाइड्रोपावरद्वारा प्रवद्र्धित लमजुङको दोर्दी गाउँपालिका- ६ ढोडेनीमा निर्माणाधीन आयोजना निर्माण ९८ प्रतिशत सम्पन्न भइसकेको छ ।

२५ मेगावाट क्षमताको माथिल्लो दोर्दी ‘ए’ जलविद्युत् आयोजना निर्माण अधिकाशं सम्पन्न भइसकेको र केही प्रतिशत मात्र बाँकी रहेको आयोजनाले जनाएको छ । यतिबेला केही टनेलको काम, बाढीले बगाएको सामान, स्टलेशनको काम भइरहेको प्रवद्र्धक राजेन्द्र वस्तीले बताए । उनले भने, ‘कोरोना भाइरसले असर नपारेमा करिब आगामी असोजभित्र आयोजनाको निर्माण सक्ने आयोजनाको लक्ष्य छ ।’

२०७१ बाट निर्माण थालनी हुँदै आएको छ । २०७४ मा निर्माण सम्पन्न गर्ने लक्ष्य लिइए पनि विनाशकारी भूकम्पपछिको अघोषित नाकाबन्दी र गत भदौमा आएको बाढीका कारण निर्धारित समयमा निर्माण सम्पन्न हुन नसकेको आयोजनाले जनाएको छ । सम्झौताअनुसार आयोजनाको निर्माण सम्पन्न गर्नुपर्ने गत ३० चैतसम्म रहेको थियो । सो मितिभित्रै निर्माण सम्पन्न गर्न नसकेपछि आगामी असोजसम्म आयोजनाको निर्माण सक्ने लक्ष्य रहेको प्रवद्र्धक वस्तीले बताए ।

आयोजनाको निर्माण अवधि थपिँदा लागत पनि ६७ करोड ६० लाख बढी लाग्ने अनुमान आयोजनाको रहेको छ । आयोजना निर्माणका क्रममा ३ अर्ब ९६ करोड लगानीमा निर्माण सम्पन्न गर्ने लक्ष्य रहे पनि बढेर हाल ४ अर्ब ६३ करोड ६० लाख लाग्ने आयोजनाले जनाएको छ । आयोजनाको लागत प्रतिमेगावाट रु १८ करोड ५४ लाख लाग्ने कम्पनीको अनुमान छ ।

आयोजनाबाट वार्षिक १३ करोड ६७ लाख ८४ हजार युनिट बिजुली उत्पादन हुने कम्पनीले जनाएको छ । आयोजनाको बाँधस्थल लोदो खोलाबाट दुई हजार ७ सय मिटर लामो भूमिगत सुरुङ र २ हजार ७ सय मिटर लामो पेनस्टक पाइपमार्फत दोर्दीखोलाको पानीलाई विद्युत्गृहमा झारिने आयोजनाले जनाएको छ ।

यस आयोजनामा १२ दशमलव ५ का २ वटा गरी २५ मेगावाटको बिजुली उत्पादन हुने भएको छ । आयोजनाको बिजुली हिउँदको समयमा आठ रुपैयाँ ४० पैसा र वर्षायाममा ४ रुपैयाँ ८० पैसा हुने गरी प्रवद्र्धक कम्पनी लिवर्टी र नेपाल विद्युत् प्राधिकरणबीच विद्युत् खरिद बिक्री सम्झौता (पीपीए) भएको छ ।

जिल्लामा यस आयोजनासहित दोर्दी करिडोरमा मात्र पाँचवटा आयोजना निर्माणाधीन अवस्थामा छन् । ती अधिकांश आयोजनाले यस आर्थिक वर्षभित्रै विद्युत् उत्पादन गर्ने तयारी भइरहेको छ ।

यी सबै आयोजनाको निर्माणपश्चात वार्षिक करोडौँको बिजुली उत्पादन हुने भएको छ । जिल्लामा यसअघि आधा दर्जन जलविद्युत् केन्द्रबाट बिजुली उत्पादन भई राष्ट्रिय प्रसारण लाइनमा जोडिसकेको छ । त्यस्तै जिल्लामा एक दर्जनभन्दा बढी आयोजना निर्माणाधीन छन् । रासस

प्रकाशित मिति : १० भदौ २०७७, बुधबार  ८ : ३२ बजे

मधेशका मुख्यमन्त्री यादवले शुक्रबार विश्वासको मत लिने, सभामुखको निर्वाचन पुस ६मा

धनुषा । मधेस प्रदेशका मुख्यमन्त्री कृष्णप्रसाद यादवले प्रदेशसभाबाट विश्वासको मत

बागमती प्रदेश सरकारद्वारा पाँच महिनामा १६ अर्ब ११ करोड राजस्व सङ्कलन

बागमती । चालु आर्थिक वर्षको पाँच महिनामा बागमती प्रदेश सरकारले

एमाले महाधिवेशन : मतगणना सुरु

काठमाडौं । नेकपा एमालेको नयाँ नेतृत्व चयनका लागि सम्पन्न निर्वाचनको

झुटो विवरण पेस गरी नागरिकता तथा राहदानी बनाएको अभियोगमा तीन जना पक्राउ

काठमाडौँ । प्रहरीले झुटो विवरण पेस गरी नागरिकता, राष्ट्रिय परिचयपत्र

रवि र छविको मुद्दामा आज पेसी

बुटवल । राष्ट्रिय स्वतन्त्र पार्टीका सभापति रवि लामिछाने र तत्कालिन
