९ मंसिर २०८३, बुधबार | November 26, 2026

माथिल्लो त्रिशुली-१ जलविद्युत आयोजनाको सुरुङ निर्माण सम्पन्न



काठमाडौं । प्रत्यक्ष वैदेशिक लगानीमा रसुवामा निर्माणाधीन २१६ मेगावाटको माथिल्लो त्रिशुली-१ जलविद्युत् आयोजनाको सुरुङ निर्माण सकिएको छ । बाँधलगायत संरचना (हेडवर्क्स) निर्माणका लागि नदी फर्काउन डाइभर्सन सुरुङको निर्माण सम्पन्न भएको हो ।

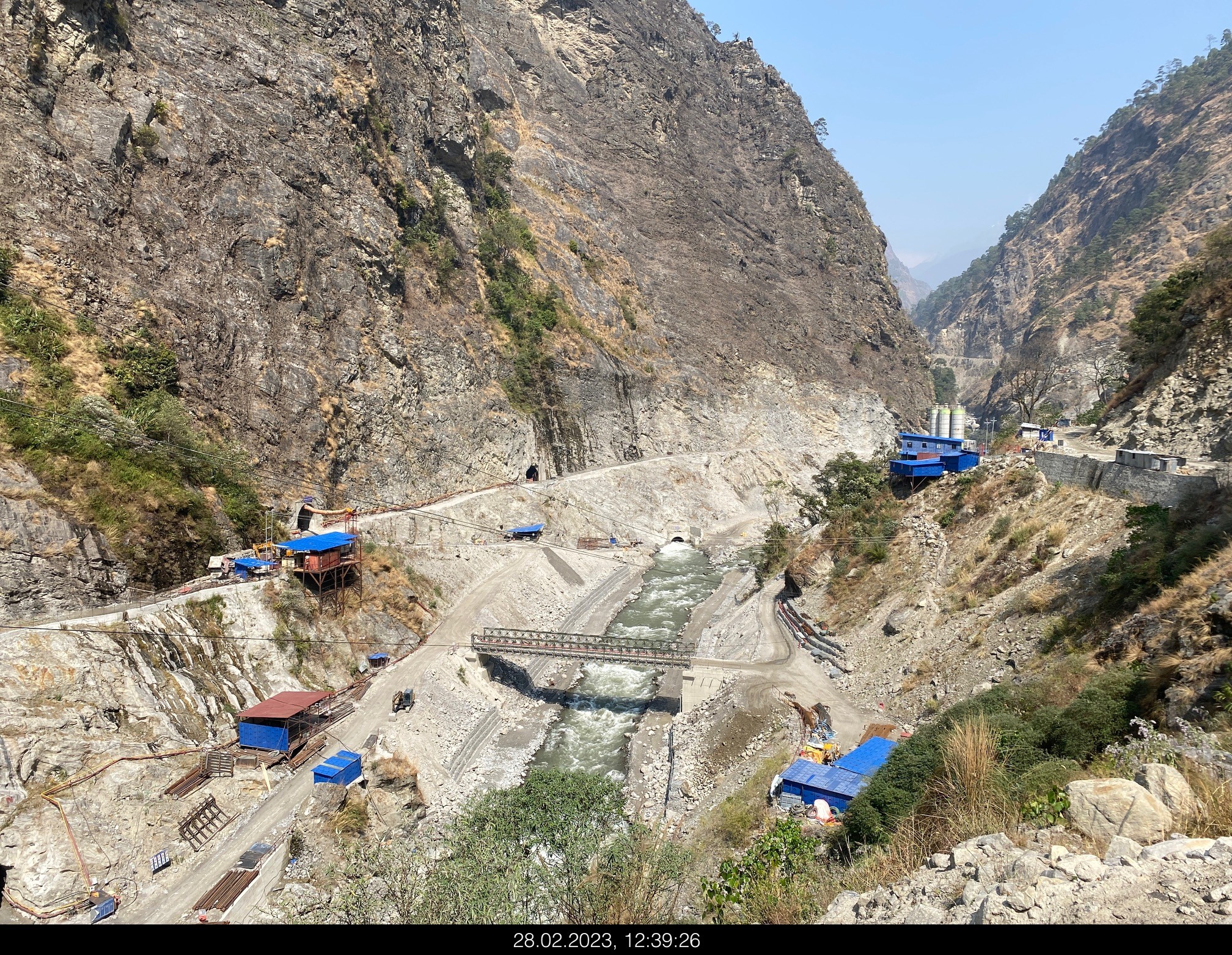

रसुवाको आमाछोदिङमो गाउँपालिका-१ हाकुमा बाँध निर्माणका लागि ४२० मिटर लम्बाइ र ५ मिटर व्यास भएको पूर्ण कंक्रिट लाइनिङ डाइभर्सन सुरुङ निर्माण गरिएको हो ।

सुरुङ निर्माण सम्पन्न भएपछि मंगलबारबाट सोही सुरुङबाट नदी फर्काइ बाँध निर्माण सुरु गरिएको आयोजनाको प्रवर्द्धक नेपाल वाटर एण्ड इनर्जी डेभलप्मेन्ट कम्पनीका प्रमुख कार्यकारी अधिकृत ताइ हक युनले जानकारी दिए ।

‘आयोजना निर्माणका लागि एउटा माइलस्टोन पूरा भएको छ, मुख्य तथा प्रवेश सुरुङ, टेलरेसहित सुरुङको जम्मा लम्बाइ १३.५ किलोमिटर रहेकोमा अहिलेसम्म ४.५ किलोमिटर सम्पन्न भएको छ, यस अवसरमा निर्माण कार्यमा सहयोग गर्ने सबैलाई धन्ववाद दिन चाहन्छौं, तोकिएकै समयमा सम्पन्न गर्ने गरी निर्माण कार्य भइरहेको छ,’ युनले भने ।

आयोजनाको भूमिगत विद्युत्‌गृह खन्ने कार्य करिब २१ प्रतिशत सम्पन्न भएको छ। आयोजनाको समग्र भौतिक प्रगति १४ प्रतिशत रहेको छ । आयोजनाको निर्माण २०७८ पुसबाट सुरु गरिएको थियो। आयोजना निर्माणमा हाल करिब ७०० कामदार परिचालित छन् ।

आयोजना निर्माणका लागि इन्जिनियरिङ, खरिद र निर्माण मोडलमा कोरियन कम्पनी डुसानले काम गरिरहेको छ ।

प्रत्यक्ष वैदेशिक लगानीमा निर्माण हुन लागेको माथिल्लो त्रिशूली-१ हालसम्मकै ठूलो जलविद्युत् आयोजना हो। आयोजनाको प्रवर्द्धक नेपाल वाटर एण्ड इनर्जी डेभलपमेन्ट कम्पनीमा कोरियन सरकारको स्वामित्वमा रहेको कोएन (कोरिया साउथ इस्ट पावर कम्पनी लिमिटेड), विश्व बैंक समूहअन्तर्गतको अन्तर्राष्ट्रिय वित्त निगम (आईएफसी) लगायतको सेयर लगानी रहेको छ ।

आयोजनाका लागि ७० प्रतिशत ऋण र ३० प्रतिशत इक्विटीबाट जुटाउने गरी वित्तीय व्यवस्थापन गरिएको छ ।

कुल अनुमानित लागत ६४ करोड ७३ लाख अमेरिकी डलर (निर्माण अवधिको ब्याजसहित) रहेको आयोजनामा ९ अन्तर्राष्ट्रिय वित्तीय संस्थाहरुले ४५ करोड ३२ लाख अमेरिकी डलर लगानी गर्ने सम्झौता गरेका छन् । बाँकी रकम स्वपुँजी (इक्विटी)बाट जुटाइएको छ ।

आयोजनाबाट वार्षिक रुपमा १ अर्ब ५३ करोड ३१ लाख युनिट विद्युत् उत्पादन हुने छ । जसमध्ये ३८.७५ प्रतिशत हिउँद याममा र ६१.२५ प्रतिशत वर्षायामा उत्पादन हुने छ । उत्पादित उर्जा नेपाल विद्युत् प्राधिकरणले निर्माण गरिरहेको त्रिशूली–३बी हब सबस्टेसनमा जोडी राष्ट्रिय प्रसारण प्रणालीमा प्रवाह हुने छ ।

आयोजनाबाट वर्षभरि नै १०४ मेगावाट स्थिर (फार्म) ऊर्जा प्राप्त हुने छ । आयोजनाको निर्माण २०८३ को मंसिर भित्र सक्ने लक्ष्य राखिएको छ ।

प्रकाशित मिति : १७ फाल्गुन २०७९, बुधबार  १२ : २४ बजे

Your email address will not be published.

दशौँ राष्ट्रिय खेलकुद : पौडीमा चार राष्ट्रिय कीर्तिमान, बागमतीलाई नौ स्वर्ण पदक

नेपालगन्ज । दशौँ राष्ट्रिय खेलकुद प्रतियोगिताअन्तर्गत आज दोस्रो दिन पौडीमा

नबिल बैंक भिसा इन्टरनेशनलको दुई विधाका अवार्डद्वारा सम्मानित

काठमाडौँ । नबिल बैंकले भिसा इन्टरनेशनलद्वारा प्रदान गरिने महत्वपूर्ण दुई

दानबहादुर कार्कीलाई दिएन सर्वोच्चले अन्तरिम आदेश

काठमाडौं । सर्वोच्च अदालतले दानबहादुर कार्कीलाई अन्तरिम आदेश दिन अस्वीकार

Chinese Delegation Reviews Hybrid Rice Demonstration at AFU, Strengthens Agricultural Cooperation Chitwan

Kathmandu: A Chinese agricultural delegation and representatives of Agriculture and

सर्वोच्चले सरकारसँग आनी छोइङलाई लुम्बिनी विकास कोषमा नियुक्त गर्नुको जवाफ माग्यो

काठमाडौं । सर्वोच्च अदालतले लुम्बिनी विकास कोषको उपाध्यक्षमा आनी छोइङ
