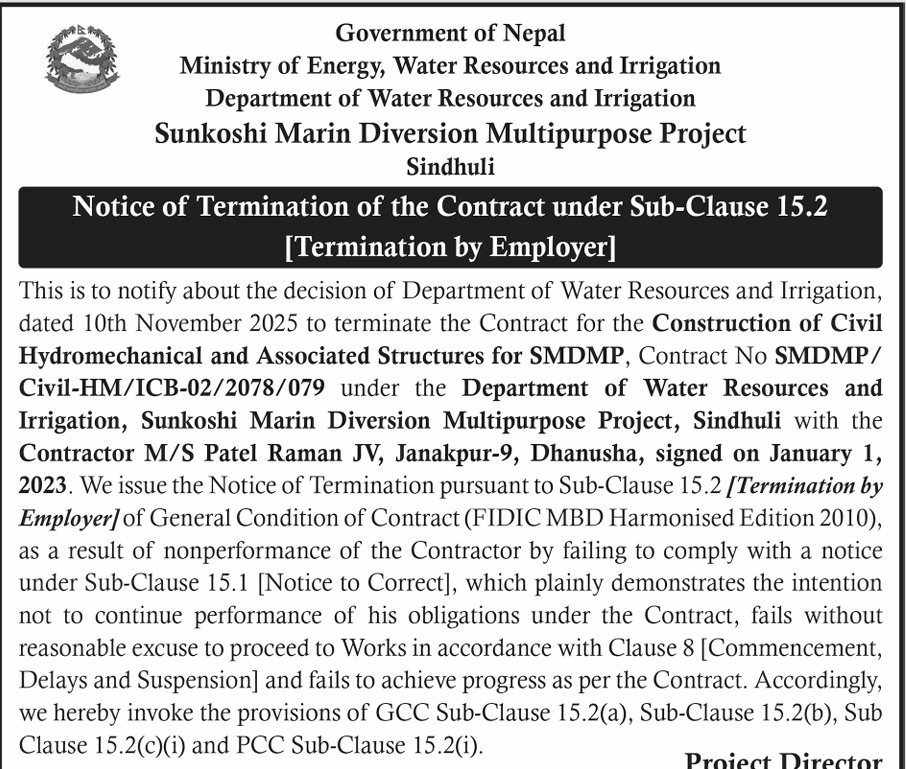

सुनकोशी मरिण डाइभर्सन बहुउद्देश्यीय आयोजनाको ठेक्का तोड्ने सूचना



काठमाडौं । राष्ट्रिय गौरबको सुनकोशी मरिण डाइभर्सन बहुउद्देश्यीय आयोजनाको बाँध (हेडवक्स), विद्युत गृहलगायतका सिभिल संरचना, गेटलगायतका हाइड्रोमेकानिकल उपकरण आपूर्ति तथा जडानका लागि निर्माण व्यवसायी पटेल—रमण जेभी, जनकपुर—९ धनुषासँगको ठेक्का सम्झौता तोड्ने प्रक्रिया अगाडि बढाइएको छ । आयोजनाले ठेक्का सम्झौता किन नतोड्ने भन्दै मंगलबार सार्वजनिक सूचना जारी गरेको छ ।

ठेक्का सम्झौताको अवधि करिब ६१ प्रतिशत सकिंदा पनि भौतिक प्रगति एकदमै न्यून करिब १० प्रतिशत मात्र रहेको, प्रगति बढाउन कुनै तदारुकताका नदेखाएको,सम्झौताको प्रावधानअनुसार कामका सुधार गर्न सूचना जारी गर्दा समेत त्यसतर्फ कुनै चासो नदिएकाले ठेक्का तोड्ने प्रक्रिया अगाडि बढाइएको आयोजनाले जनाएको छ ।

आयोजनाले ठेक्का सम्झौता रद्दको प्रक्रियासँगै पटेल—रमण जेभीले कार्यसम्पादन जमानत वापत राखेको २ अर्ब ४० करोड र अग्रिम भुक्तानीको १ अर्ब २० करोड गरी ३ अर्ब ६० करोड रुपैयाँ बैंक ग्यारेण्टी जफतको प्रक्रियासमेत अगाडि बढाएको छ ।

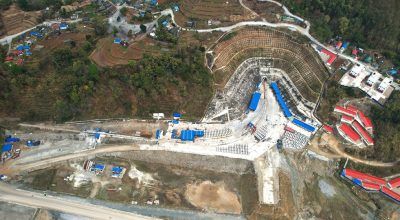

ऊर्जा, जलस्रोत तथा सिँचाइ, भौतिक पूर्वाधार तथा यातायात र शहरी विकास मन्त्री कुलमान घिसिङले आयोजनामा निर्माणमा अस्वाभाविक ढिलाई देखिएपछि गत ७ असोजमा मन्त्रालयका सचिव, सिँचाइ विभागका महानिर्देशक, आयोजनाका प्रमुख,परामर्शदाता र निर्माण व्यवसायीसँग छलफल गरेका थिए । सुरुङ निर्माण सम्पन्न भइसकेको तर बाँध, विद्युतगृहलगायतका संरचना बनाउन नसक्दा आयोजना अलपत्र परेका आयोजनालाई नयाँ सिराबाट अगाडि विकल्प नरहेको मन्त्री घिसिङले बताएका थिए ।

आयोजना निर्माणका लागि पटेल—रमण जेभीसँग १४ अर्ब ८ करोड ८ करोड रुपैयाँ (करसहित)मा ठेक्का सम्झौता भएको थियो । पटेल—रमण जेभीले अनुमानित लागतभन्दा करिब ३२ प्रतिशत कम रकम कबोल गरेको थियो । निर्माण व्यवसायीले माघ २०७९बाट काम सुरु गरेको थियो । असार २०८४ भित्र निर्माण कार्य सम्पन्न गर्नु पर्ने सम्झौतामा उल्लेख थियो । तर, हालसम्मको भौतिक प्रगति करिब १० प्रतिशत मात्र छ । हालसम्म २ अर्ब १४ करोड ९करिब १५ प्रतिशत० रकम भुक्तानी गरिएको छ ।

आयोजनाको १३.३ किलोमिटर टनेल बोरिङ मेसिनको प्रयोग गरी खनिएको थियो । सुरुङ २६ वैशाख २०८१मा छिचोलिएको थियो । सिन्धुली र रामेछापको सीमानामा रहेको सुनकोशी नदीको पानीलाई बाँध बनाएर सुरुङमार्फत मरिण नदीमा खसाली बागमती सिँचाइ आयोजनामा पुर्याइने छ । हाल सिँचाइ भएको ४५ हजार ६०० हेक्टर जमिनसहित धनुषा, महोत्तरी, सर्लाही, रौतहट र बाराको कूल १ लाख २२ हजार हेक्टर जमिनमा वर्षैभरी सिँचाइ सुविधा पुर्याउने लक्ष्य रहेको छ ।

सुनकोशीको पानी मरिण नदीमा पथान्तरण गरी ३१ मेगावाटको जलविद्युत उत्पादन गरिने छ । मधेश प्रदेशका उर्वर भूमि रहेका पाँच वटा जिल्लामा वर्षैभरी सिँचाइ सुविधा पुर्याइ कृषि उत्पादकत्वको बृिद्ध किसानको जीविकोपार्जनमा उल्लेख्य सुधार, जलविद्युतसमेत उत्पादन गरी सिंगो देशको अर्थतन्त्रमा टेवा दिनुको साथै प्रादेशिक सुन्तुलनमा समेत योगदान दिने भएकाले सुनकोशी मरिणलाई राष्टिय गौरव तथा रुपान्तरणकारी आयोजनाका रुपमा कार्यान्वयनमा ल्याइएको हो । आयोजनाको अनुमानित लागत ४९ अर्ब ४२ करोड रुपैयाँ रहेको छ ।

प्रकाशित मिति : २५ कार्तिक २०८२, मंगलबार  ११ : ४० बजे

कालिका कप २०८२ : भलिवल र कबड्डीमा नकआउट चरणका खेल सकिए

बुटवल । कालिका मानवज्ञान माविको ६५ औ बार्षिक उत्सवको अवसरमा

जेनजी आन्दोलनमा सुन्धारा कारागारबाट भागेका दुई कैदी पक्राउ

काठमाडौँ । नेपाल प्रहरीले जेनजी आन्दोलनका क्रममा सुन्धारा कारागारबाट भागेका

एमालेको ११औँ महाधिवेशनबाट २४ बुँदे प्रस्ताव पारित

काठमाडौँ । नेकपा (एमाले) को ११औँ राष्ट्रिय महाधिवेशनले समसामयिक विषयमा

तदर्थ समिति गठन गर्ने सहमति पछि वरिष्ठ अधिवक्ता गुप्ताले तोड आमरण अनशन

नेपालगन्ज । अदालतको आदेश कार्यान्वयन नगरिएको भन्दै कार्यान्वयनको माग राखेर

निर्वाचनको विकल्प खोज्नु अर्को दुर्घटना निम्त्याउनु हो : अर्थमन्त्री रामेश्वर खनाल

बुटवल । अर्थमन्त्री रामेश्वर खनालले अहिलेको संकट समाधान गर्न निर्वाचनको
