पोखरामा विद्युत् तार भूमिगतको काम ६५ प्रतिशत सकियो

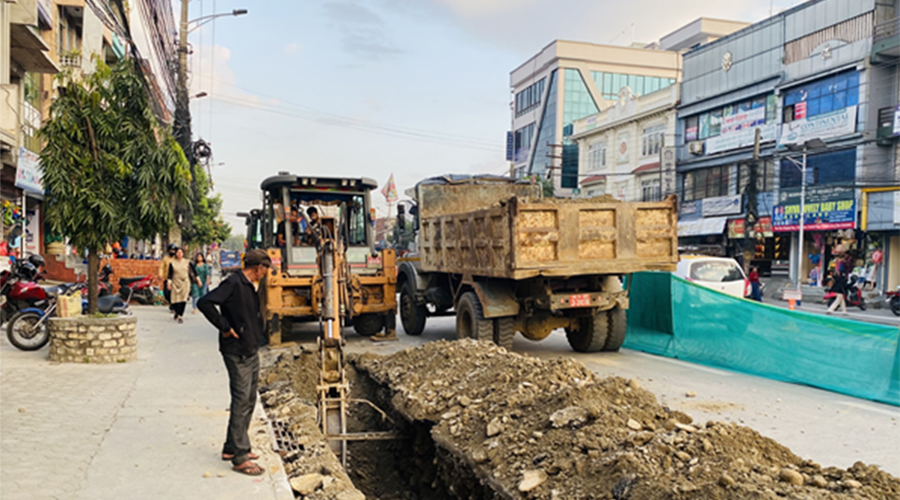

कास्की । पोखराको मुख्य बजार क्षेत्रमा अहिले बिजुलीको तार भूमिगत (अण्डरग्राउण्ड) गर्ने काम भइरहेको छ । पोखरा अन्तरराष्ट्रिय विमानस्थल प्रवेशद्धारदेखि सेतीपुलसम्मको क्षेत्रमा काम सकिएको छ । अन्य क्षेत्रमा विद्युत् तार जमिनमुनि गाड्ने कामले निरन्तरता पाएको छ ।

नेपाल विद्युत् प्राधिकरणले पोखरा र भरतपुरमा बिजुलीको तार भूमिगत गर्नका लागि पोखरा भरतपुर वितरण प्रणाली सुदृढीकरण परियोजना सञ्चालन गरिरहेको छ । यसै परियोजनाले पोखरामा तीन वर्षदेखि काम गरिरहेको हो ।

पोखरा अन्तरराष्ट्रिय विमानस्थलदेखि पृथ्वीचोक हुँदै सृजनाचोक-रत्नचोक-राष्ट्र बैंक चोक-शहिद चोक-लेकसाइड-हल्लन चोकदेखि बुलौदी हुँदै जिरो किलोमिटरसम्मको क्षेत्रमा अहिले विद्युत्तार भूमिगत गर्ने कार्य भइरहेको पोखरा-भरतपुर वितरण प्रणाली सुदृढीकरण आयोजना प्रमुख आनन्द सुवेदीले बताए । उनका अनुसार यस आयोजनाको हालसम्म ६५ प्रतिशत काम सकिएको र न्यूरोड क्षेत्रमा भने केही समयपछि काम हुनेछ ।

“पोखराको बिजुलीको स्रोत कुँडहर सवस्टेशनदेखि काम सुरु गरेर पूर्वमा विमानस्थलद्वार र पश्चिममा सेती पुलसम्मको क्षेत्रमा काम सकिएको छ, बाँकी अन्य कतिपय क्षेत्रमा लाइन चार्ज गर्न बाँकी छ भने अन्य क्षेत्रमा पछिल्लो समय तीव्रताका साथ काम अघि बढाइएको छ”, आयोजना प्रमुख सुवेदीले भने ।

उनले आगामी जुन ३१ गतेसम्म निर्माणको म्याद रहेको र सो समयसम्म सबै काम सम्पन्न हुने विश्वास लिइको जानकारी दिए । पोखरामा विद्युत् तार भूमिगत गर्ने परियोजना सन् २०२२ मा सुरु भएको हो । सुरुआती चरणमा डिजाइन, भूगर्भ अध्ययन लगायतमा समय लागेकाले काम भने एक वर्षपछि मात्र सुरु भएको थियो ।

आयोजना प्रमुख सुवेदीले ‘होरिजेन्टल डाइरेक्सनल ड्रिलिङ’ प्रविधिबाट सडक खनेर तार भूमिगत गरिएको बताउनुभयो । यसरी तार भूमिगत गरेपछि ठाउँठाउँमा ट्रान्सफर्मर राखेर ग्राहकका घरघरमा बिजुली पु¥याइएको छ ।

विद्युत् लाइन जमिनमुनि बिछ्याउँदा अव्यवस्थित तार, पोलबाट पोखराले मुक्ति पाउनुका साथै सहरी सौन्दर्य बढ्ने विश्वास लिइएको छ । पोखराको २३ किमी क्षेत्रको बिजुलीको तार भूमिगत गर्नका लागि रु एक अर्ब ७० करोड बजेटमा भारतीय कम्पनी टाटा प्रोजेक्ट्ससँग ठेक्का सम्झौता गरिएको छ । आयोजना प्रमुख सुवेदीले भरतपुरको भने ७४ प्रतिशत काम सकिएको जानकारी दिए । भरतपुरको लागत रु एक अर्ब ३० करोड छ ।

पोखरा महानगरमा बिजुलीको तार भूमिगत गरिएसँगै इन्टरनेट र टेलिफोनका तारहरुलाई व्यवस्थित गर्ने बारेमा महानगरले चासो दिएको छ । महानगरले इन्टरेनट सेवा प्रदायकहरुसँग पटकपटक छलफल गरी बिजुली लगायतका पोलहरूमा अव्यवस्थित रूपमा रहेका अनावश्यक तारहरू तत्काल हटाउन आग्रह गरेको छ ।

महानगर प्रमुख धनराज आचार्यले सेवा प्रदायकहरुलाई यथाशक्य छिटो विद्युत् प्राधिकरणसँग समन्वय गरी सेवामा सहकार्य गर्न आग्रह गरिएको बताए । उनले भने, “पोखरा बजार क्षेत्रलाई ताररहित बनाउने योजनाअनुसार अहिले विद्युत् प्राधिकरणले काम गरिरहेको छ । यस कार्यमा सहयोगका लागि इन्टरनेट सेवाप्रदायकहरुसँग आग्रह गरेका छौँ । उहाँहरुले नहटाए महानगर आफैँले हटाउँछ”, उनले भने ।

प्रकाशित मिति : २३ पुस २०८२, बुधबार  ७ : ५४ बजे

८ बुँदै घोषणापत्र जारी गर्दै नेपाल पत्रकार महासंघ बाँकेको १५ औं साधारण सभा सम्पन्न

नेपालगन्ज । ८ बुँदै घोषणापत्र जारी गर्दै नेपाल पत्रकार महासंघ

बेनी–जोमसोम सडकको म्याग्दी खण्ड अवरुद्ध

म्याग्दी । मुस्ताङलाई राष्ट्रिय राजमार्गसँग जोड्ने बेनी–जोमसोम–कोरला सडकको म्याग्दी खण्ड

मानव बेचबिखन तथा ओसारपसारमा संलग्न दुई जना भारतीय पक्राउ

काठमाडौँ । नेपाल प्रहरीले मानव बेचबिखन तथा ओसारपसारमा संलग्न रहेको

ऊर्जामन्त्री श्रेष्ठद्वारा स्युचाटारस्थित विद्युत् भार प्रेषण केन्द्रको निरीक्षण

काठमाडौँ । ऊर्जा, जलस्रोत तथा सिँचाइमन्त्री विराजभक्त श्रेष्ठले स्युचाटारस्थित नेपाल

मदन भण्डारी नेपाली राजनीतिका दूरदर्शी नेता हुनुहुन्थ्यो : पूर्वराष्ट्रपति भण्डारी

काठमाडौँ । पूर्वराष्ट्रपति विद्यादेवी भण्डारीले जननेता मदन भण्डारी नेपाली राजनीतिक
