१० बैशाख २०८३, बिहिबार | April 23, 2026

सोलु करिडोर प्रसारण लाइनको निर्माण सम्पन्न, एक महिनाभित्र सञ्चालनमा आउने

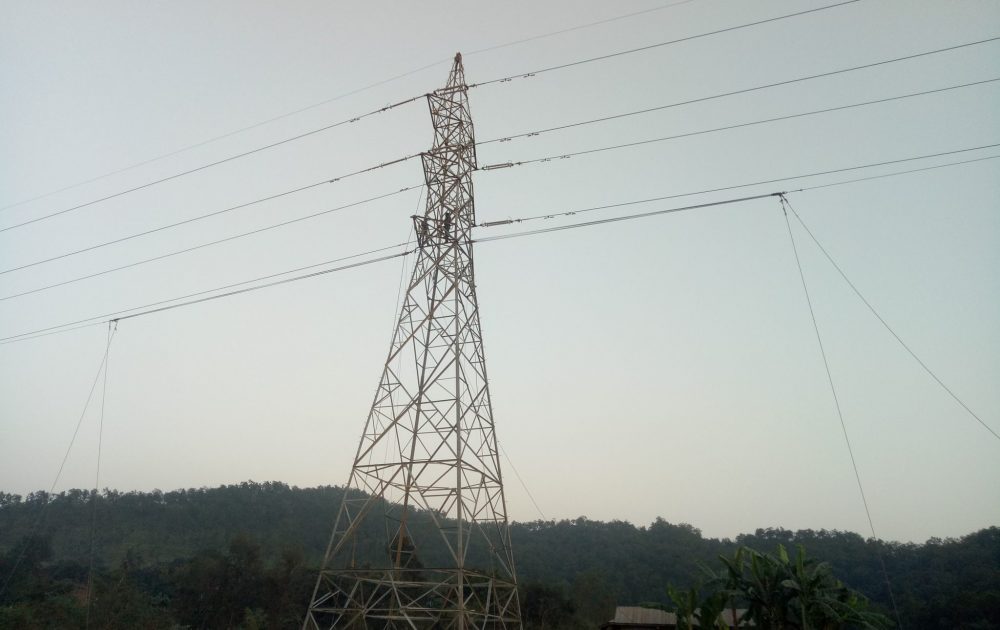

काठमाडौं । सोलु करिडोर १३२ केभी डबल सर्किट प्रसारण लाइन आयोजनाको निर्माण सम्पन्न भएको छ । प्रसारण लाइनको रुट सार्न माग गर्दे उदयपुरको कटारी नगरपालिका—४ मरुवामा करिब दुई वर्षदेखि भएको अवरोध हटेर टावर खडा गर्ने र तार टाँग्ने काम शनिबार सकिएसँगै आयोजनाको निर्माण सम्पन्न भएको हो ।

सिराहाको मिर्चैयादेखि उदयपुर, ओखलढुंगा हुँदै सोलुखुम्बूको तिंलासम्मको प्रसारण लाइनको लम्बाइ ९० किलोमिटर र टावरहरुको संख्या ३०२ वटा रहेका छन् ।

नेपाल विद्युत प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले विभिन्न समस्या झेल्दै रुग्ण बनेको प्रसारण लाइनको निर्माण सम्पन्न भएकोले अब एक महिनाभित्रमा चार्ज गरी सञ्चालनमा ल्याइने बताए । ‘प्रसारण लाइन निर्माणमा स्थानीयको अवरोध भयो, अदालतले अन्तरिम आदेश दिंदा पनि काम रोकियो,प्राधिकरण र आयोजनाका कर्मचारीको निरन्तरतको प्रयास र अविचलित खटाइबाट निर्माण सम्पन्न भएको छ’, घिसिङले भने, -‘प्रसारण लाइन चार्ज भएपछि एकातर्फ अब त्यस क्षेत्रमा निजी क्षेत्रका निर्माणाधीन आयोजनाहरुको विद्युत राष्ट्रिय ग्रिडमा जोडिने छ भने अर्कोतर्फ त्यस क्षेत्रमा विद्युत आपूर्ति भरपर्दो र गुणस्तरीय हुने छ साथै विद्युत चुहावट पनि घट्ने छ ।’

सोलुखुम्बुको तिंलामा १३२/३३ र ३३/११ केभी सबस्टेसनको निर्माण सम्पन्न भई चार्ज भइसकेको छ । यो सँगै सिराहाको लाहानबाट विद्युत लगेर त्यस क्षेत्रमा आपूर्ति हुँदै आएकोमा अब सोलु खोलामा उत्पादित विद्युत स्थानीय रुपमा खपत गर्न प्रयोग गरिने छ ।

सोलुखुम्बु र आसपासका क्षेत्रका जलविद्युत आयोजनाहरुबाट उत्पादित विद्युत्लाई सोलुखुम्बु, ओखलढुंगा र उदयपुरमा वितरण गरी बाँकी रहेको राष्ट्रिय ग्रीडमा जोड्न सोलु करिडोर प्रसारण लाइनको निर्माण भइरहेको हो । सोलु करिडोर प्रसारण लाइन आयोजना निर्माणमा धेरै ठूला समस्या र अवरोध भोगिएको आयोजना प्रमुख जनार्दन गौतमले बताए । सबैको सहयोग र साथमा आयोजना निर्माण सम्पन्न गर्न सफल भएको उनले जनाए ।

प्रसारण लाइन सञ्चालनमा आएपछि २३।५ मेगावाटको सोलु खोला जलविद्युत आयोजना जोडिने छ । यही प्रसारण लाइन बन्ने भएपछि प्राधिकरणले त्यस क्षेत्रका १२ जलविद्युत आयोजनासँग ३२५ मेगावाटको विद्युत खरिद–बिक्री सम्झौता (पीपीए) गरेको छ ।

नेपाल सरकार तथा प्राधिकरणको लगानी र भारतीय एक्जिम बैकको सहुलियतपूर्ण ऋणमा निर्माण भइरहेको ठेकेदार छनोटमा भएको विवादका कारण आयोजना झण्डै दुई वर्ष ढिला सुरु भएको थियो । प्रसारण लाइन निर्माणका लागि भारतीय कम्पनी मोहन इनर्जीसँग २०७२को चैतमा ठेक्का सम्झौता भएको थियो ।

प्रकाशित मिति : १० पुस २०७८, शनिबार  ९ : २९ बजे

लुम्बिनी प्रदेशसभाको सातौँ अधिवेशन अन्त्य

लुम्बिनी । लुम्बिनी प्रदेशसभाको चालु (सातौँ) अधिवेशन अन्त्य गरिएको छ

मुलुकभर तापक्रम बढेपछि सतर्कता अपनाउन अनुरोध

काठमाडौँ । जल तथा मौसम विज्ञान विभाग, मौसम पूर्वानुमान महाशाखाले

२७५ ग्राम ब्राउनसुगर सहित खजुराका खाँ पक्राउ

नेपालगन्ज । बाँकेको खजुराबाट प्रहरीले ठुलो परिमाणमा लागु औषध ब्राउन

मन्त्रिपरिषदको तीन निर्णय, प्रहरीको जग्गा राष्ट्रपति कार्यालयलाई दिने निर्णय उल्ट्याइयो

काठमाडौँ । विभिन्न तीनवटा निर्णय गर्दै आज बसेको मन्त्रिपरिषद् बैठक

प्रत्यक्ष निर्वाचित कार्यकारी राष्ट्रपति, पूर्ण समावेशी राज्य प्रणाली : श्रम संस्कृतिको संविधान संशोधनमा सुझाव

काठमाडौं । श्रम संस्कृति पार्टीले बालेन्द्र सरकारले प्रस्ताव गरेको संविधान
