२० मंसिर २०८१, बिहिबार | December 5, 2024

सुनकोसी मरिण डाइभर्सन : सुरुङ खन्न ११० मिटर बाँकी, १८ दिनपछि ‘ब्रेक थ्रु’

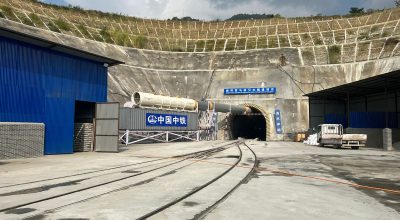

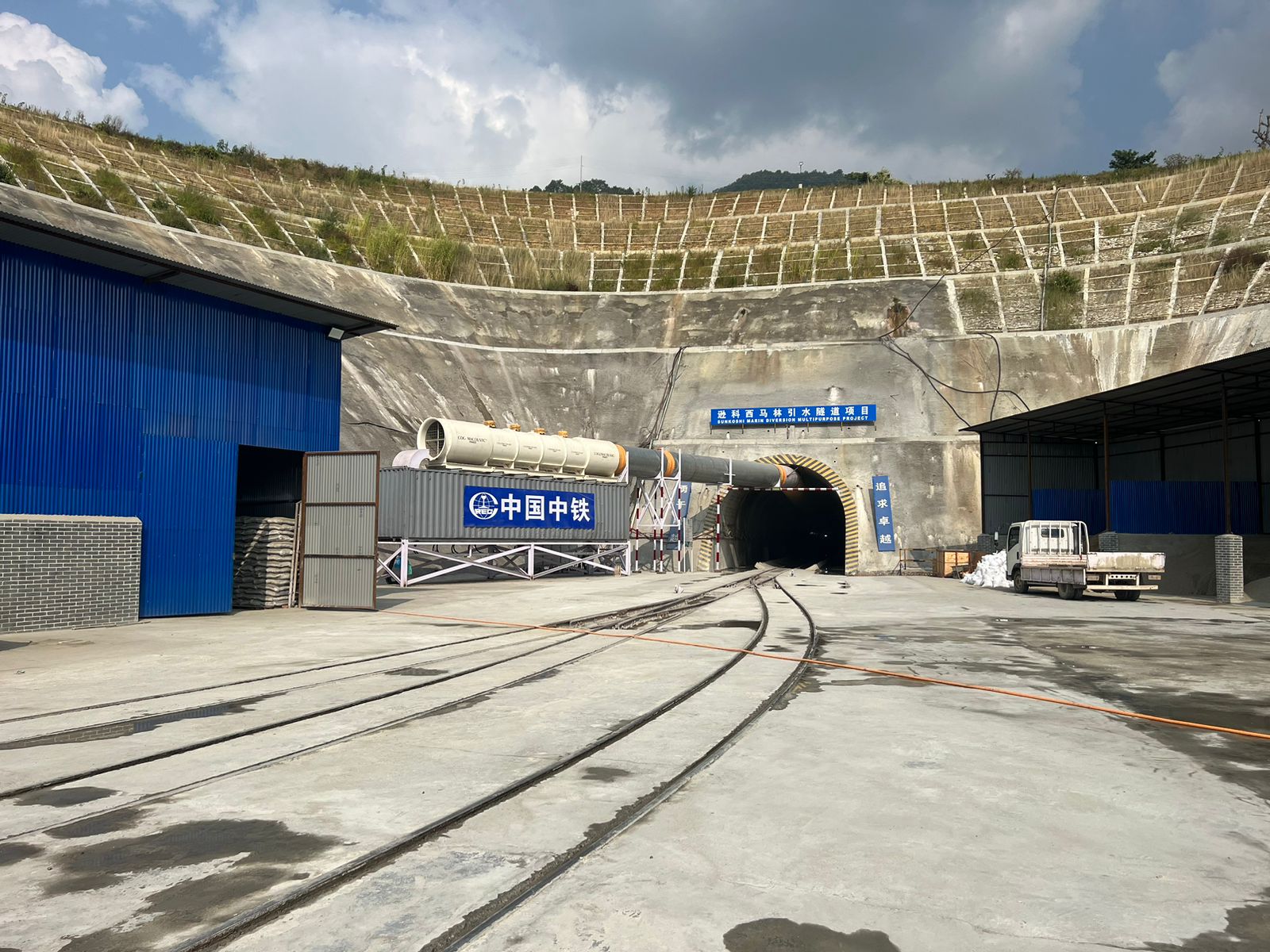

काठमाडौं । राष्ट्रिय गौरवको आयोजनाका रुपमा रहेको सुनकोसी मरिण डाइभर्सन परियोजनाको सुरुङ निर्माण अन्तिम चरणमा पुगेको छ । आयोजनाको सुरुङ खन्ने काम अब एक सय १० मिटर मात्रै बाँकी छ ।

तराई-मधेसका विभिन्न जिल्लामा १२ महिना नै सिँचाइ सुविधा पुर्‍याउने लक्ष्यका साथ सुरु गरिएको निर्माण प्रक्रियामा उल्लेख्य सफलता हासिल भएको छ । कुनै भौगोलिक जटिलता उत्पन्न नभएका खण्डमा यही वैशाख २६ गते विशेष समारोहको आयोजना गरी सुरुङ ब्रेक थ्रु गर्ने अन्तिम तयारी गरिएको आयोजनाले जनाएको छ ।

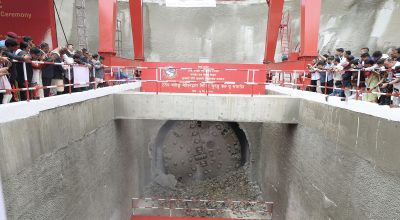

सुनकोसी मरिण डाइभर्सन आयोजनाका प्रमुख मित्र बरालका अनुसार कूल १३ दशमलव तीन किलोमिटर लामो सुरुङमध्ये हालसम्म १३ दशमलव एक सय ९० किलोमिटर सुरुङ निर्माण सम्पन्न भएको छ । प्रधानमन्त्री पुष्पकमल दाहाल ‘प्रचण्ड’ ले वैशाख २६ गते सुरुङको ब्रेक थ्रु गर्नुहुनेछ । ब्रेक थ्रुको आवश्यक तयारी भइरहेको छ । ‘प्रधानमन्त्रीको समय मिलाइसकिएको छ र अन्य आवश्यक तयारी पनि भइरहेको छ’, आयोजना प्रमुख मित्र बरालले भने ।

सुरुङ निर्माणका क्रममा सामान्य भौगोलिक जटिलता उत्पन्न भए पनि त्यसलाई समाधान गरेर अगाडि बढिएको जानकारी दिँदै आयोजना प्रमुख बरालले भने, ‘ग्राउटिङलगायतका विधि प्रयोग गरेर समस्याको समाधान गरिएको छ, सुरुङ निर्माण निरन्तररुपमा अगाडि बढिरहेको छ ।’ सुरुङ निर्माणमा अटोमेटिक टनेल बोरिङ मेसिन (टिबिएम) प्रयोग गरिएको छ । भेरी बबई डाइभर्सन आयोजनापछि सुनकोसी मरिणमा पनि टिबिएम मेसिन प्रयोग गरिएको हो । उपकरणको प्रयोग गरी सुरुङ निर्माण गर्दा त्यसले सकारात्मक प्रभाव पारेको छ । अन्य आयोजनाको पनि त्यस्तै उपकरणको प्रयोग गर्न सकारात्मक वातावरण बनेको बताइएको छ ।

ऊर्जा जलस्रोत तथा सिँचाइमन्त्री शक्तिबहादुर बस्नेतले आयोजना प्रमुखलगायतका अधिकारीलाई आयोजना स्थल नछाड्न, स्थानीयस्तरमा नै समस्या समाधान गर्न तथा आयोजनाको काममा कुनै पनि गत्यावरोध आउन नदिन नियमित निर्देशन दिएका छन् । सुरुङ निर्माणसँगै बाँध निर्माणको कामलाई समेत गति दिइएको छ ।

निर्माण व्यवसायी परिचालनमा विशेष ध्यान दिन तथा आवश्यक सहजीकरण गरी हरेक १५ दिनमा जलस्रोत तथा सिँचाइ विभाग र हरेक एक महिनामा आयोजनाको समग्र प्रगति विवरण प्रस्तुत गर्न मन्त्रालयले यसअघि नै निर्देशन दिएको थियो । प्रधानमन्त्री दाहालले नियमितरुपमा आयोजनाका सन्दर्भमा चासो राख्दै आएकाले पनि काम गर्न सहज भएको आयोजनाले जनाएको छ । प्रधानमन्त्री तथा मन्त्रिपरिषद् कार्यालयमा रहेको ‘एक्सन रुम’बाट आयोजनाको नियमित अनुगमन भइराखेको छ ।

आयोजना प्रमुख बरालका अनुसार २०७९ साल असोज २८ गतेदेखि निर्माण सुरु गरिएको सो आयोजनामा कूल १३ दशमलव तीन किलोमिटर लामो सुरुङ निर्माण हुनेछ । नेपालका विद्युत् तथा अन्य सिँचाइका आयोजनामा सुरुङ निर्माण भए पनि सो आयोजनामा टनेल बोरिङ मेसिन ९टिबिएम० प्रयोग गरेर खनिएको भने दोस्रो पटक हो ।

यसअघि भेरी-बबई डाइभर्सन आयोजनामा पनि टिबिएमको प्रयोग गरिएको थियो । पहाडी भूभाग बढी भएको नेपालमा सुरुङ खन्न अब टिबिएम प्रभावकारी उपकरणका रुपमा स्थापित भएको छ । सुनकोसी नदीको पानी मरिण खोलामा झारेर विद्युत् उत्पादन गर्ने र तराईका एक लाख २२ हजार हेक्टरमा सिँचाइ सुविधा उपलब्ध गराउने लक्ष्यका साथ सुरु गरिएको सो आयोजनाको सुरुङ निर्माणमा अपेक्षितभन्दा बढी प्रगति भए पनि अन्य काममा भने सोहीअनुसार भएको छैन ।

बाँध तथा विद्युत् गृह निर्माणमा संलग्न निर्माण व्यवसायीले तोकिएअनुसार काम गर्न सकेका छैनन् । निर्माण व्यवसायीले काम गरिरहेको भए पनि बाँध निर्माणमा अपेक्षित प्रगति भएको छैन । विद्युत् गृह र प्रसारण लाइन निर्माणका लागि आवश्यक तयारी भइरहेको छ । प्रसारण लाइनका लागि वातावरणीय प्रभाव मूल्याङ्कन सम्पन्न भइसकेको छ ।

सुनकोसी मरिण डाइभर्सन आयोजनाबाट हाल सञ्चालनमा रहेको बिपी राजमार्गको केही भाग प्रभावित हुनेछ । हाल सञ्चालनमा रहेको राजमार्गलाई नौ सय मिटर डाइभर्सन गर्नुपर्ने हुन्छ । बाँध तथा विद्युत् गृह निर्माणका लागि भारतीय कम्पनी पटेल इञ्जिनियरिङ र नेपाली कम्पनी रमण कन्स्ट्रक्सनको संयुक्त उपक्रमले ठेक्का पाएको छ ।

आगामी बर्खााअघिसम्म बाँध निर्माणलाई एउटा स्तरमा पुर्‍याउने लक्ष्य राखिएको छ । वैशाखपछि नदीमा जलसतह बढ्ने भएकाले काम गर्न समस्या हुनेछ । यस्तै विद्युत् गृह निर्माण हुने स्थानमा मुआब्जा वितरण सम्पन्न भइसकेको छ। सो आयोजनाबाट तराई-मधेसका कूल एक लाख २२ हजार हेक्टर क्षेत्रफलमा सिँचाइ सुविधा उपलब्ध गराउने लक्ष्य राखिएको छ । राष्ट्रिय गौरवका आयोजना भएकाले स्रोतको कुनै अभाव नहुने प्रधानमन्त्री र ऊर्जामन्त्रीको प्रतिबद्धता भएकाले आफूहरुलाई काम गर्न सहज भएको आयोजना प्रमुख बरालको टिप्पणी छ ।

यसअघि सुरुङ निर्माणमा भौगर्भिकरुपमा रहेको जटिलताका कारण पटकपटक समस्या देखिएको थियो । सुनकोसी गाउँपालिका-७ कानढुङ्गीस्थित सिन्धुली र रामेछापको सिमाना भएर बग्ने सुनकोसी नदीलाई मरिण खोलामा पथान्तरण गरिनेछ ।

सुनकोसीको करिब ६७ क्युसेक पानीलाई सुरुङमार्फत सिन्धुलीको कमलामाई नगरपालिका-२ कुसुमटारस्थित मरिण खोलामा खसालिनेछ । त्यसपछि वाग्मती सिँचाइ आयोजनाको पूर्वाधार प्रयोग गरेर धनुषा, महोत्तरी, सर्लाही, रौतहट र बाराको करिब एक लाख २२ हजार हेक्टर जमिनमा सिँचाइ गर्ने लक्ष्य राखिएको छ । त्यस्तै सो आयोजनाबाट ३१ मेगावाट बिजुली उत्पादन हुनेछ ।

आयोजनाको सुरुङ निर्माण चिनियाँ कम्पनी चाइना ओभरसिज इञ्जिनियरिङले गरिरहेको छ । बाँध र विद्युत् गृह निर्माणमा केही ढिलाइ भए पनि तोकिएको समयभित्रै पूरा गर्ने निर्माण व्यवसायीको भनाइ छ । विसं २०८४ को असोजमा सो आयोजना पूर्णरुपमा सम्पन्न गर्ने लक्ष्य राखिएको छ । भेरी बबई डाइभर्सन आयोजनामा सुरुङ निर्माण सम्पन्न भएको लामो समय भए पनि बाँध र विद्युत् गृह निर्माणले गति नलिँदा देखिएको व्यवधान सुनकोसी मरिणमा आउन नदिन सरकार उत्तिकै चनाखो देखिएको छ ।

सो आयोजना सम्पन्न भएपछि अन्न भण्डारका रुपमा रहेको मध्य तराईका पाँच जिल्लामा वर्षभरि नै सिँचाइ सुविधा उपलब्ध हुनेछ । त्यसले खाद्य उपज उत्पादनमा गुणात्मक परिवर्तन आउनेछ । सो आयोजनामा प्रयोग भएको टिबिएम उपकरण प्रयोग गरी फुर्कोट-फूलबारी सुरुङ निर्माण गर्ने प्रारम्भिक तयारी गरिएको छ । टिबिएमलाई केही परिवर्तन गरी सडक पूर्वाधारमा प्रयोग हुने सुरुङ निर्माण गर्न सकिने बताइन्छ । (रासस)

प्रकाशित मिति : ८ बैशाख २०८१, शनिबार  ५ : ११ बजे

कोहलपुरमा पहिलोपटक समलिङ्गी विवाह दर्ता

कोहलपुर । देशका बिभिन्न जिल्लामा समलिङ्गी विवाहले सरकारी मान्यता नपाएर

‘विवाहपञ्चमी महोत्सवले नेपाल–भारतबीचको सम्बन्ध प्रगाढ’

धनुषा । मधेस प्रदेशका मुख्यमन्त्री सतिशकुमार सिंहले विवाहपञ्चमी महामहोत्सवले नेपाल–भारतबीचको

प्रहरीद्वारा गृहमन्त्री रमेश लेखकका नक्कली ‘पिए’ पक्राउ

काठमाडौं । गृहमन्त्री रमेश लेखकको ‘प्रमुख स्वकीय हुँ’ भन्दै गठी

माओवादी केन्द्रले बोलायो स्थायी समितिको बैठक, कार्यकारी राष्ट्रपतिको एजेण्डा ब्युँताउने

काठमाडौं। नेकपा माओवादी केन्द्रले स्थायी समितिको बैठक बोलाएको छ ।

स्वास्थ्य मन्त्रालयमा गुनासो सुनुवाई एकाइ गठन

काठमाडौं । स्वास्थ्य तथा जनसङ्ख्या मन्त्रालयले डा अनुप बास्तोलाको संयोजकत्वमा
