१९ भदौ २०८३, शुक्रबार | September 4, 2026

६५ मेगावाट क्षमताको म्याग्दीखोला जलविद्युत् आयोजना निर्माण सुरु



म्याग्दी । धवलागिरि गाउँपालिका–४ बगरमा ६५ मेगावाट क्षमताको म्याग्दीखोला जलविद्युत् आयोजना निर्माण सुरु भएको छ ।

हाइड्रो भिलेज प्रालि प्रर्वद्धक रहेको आयोजनाले पहुँचमार्ग (सडक), विद्युत्गृह, सुरुङ र प्रसारण लाइन निर्माणलाई समानान्तर रुपमा अघि बढाएको हो ।

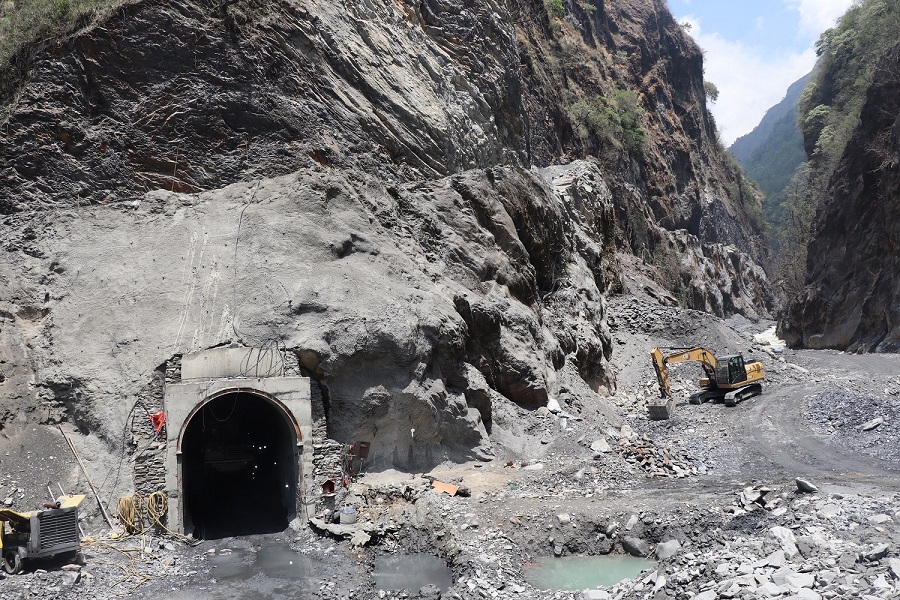

बगर गाउँदेखि बाँध निर्माणस्थल दोभानसम्म डाइभर्सनबाट सडक र बगरमा कार्यालय स्थापना गरेको आयोजनाका प्रमुख उत्तम पौडेलले विद्युत्गृहबाट निस्कने पानी फाल्न एक हजार १३० मिटर लामो ‘टेलरेस’ सुरुङ निर्माण थालिएको जानकारी दिए।

“बगर–तातोपानी खण्डको भिरमा सडक निर्माण नसकिदाँसम्म म्याग्दी नदीको किनारै किनार डाइभर्सन बनाएर बाँध निर्माण स्थल दोभानसम्म करिब १० किलोमिटर पहुँचमार्ग पु¥याएका छौँ,” उनले भने, “टेलरेस टनेल खन्न थालेको सिभिल ठेकेदार भूगोल इन्फ्रास्ट्रक्चरले विद्युत्गृह, बाँध र मुख्य सुरुङ खन्ने तयारी गरेको छ ।”

म्याग्दी र कुनाबाङ खोलाको दोभानमा निर्माण हुने बाँधबाट ७५ मिटर लामो र ११ दशमलव नौ मिटर अग्लो बालुवा थिग्राउने पोखरी ‘डिसेन्डर’ मा सङ्कलन गरी ७१० मिटर लामो ‘पाइपलाइन’बाट ल्याइने पानीलाई तीन हजार छ सय मिटर लामो सुरुङमा हालिनेछ् । पुनः ७५० मिटर पाइपलाइनबाट ल्याइने पानीलाई ६०७ मिटर उचाइबाट पहाडभित्र रहने भूमिगत विद्युत्गृहमा खसालेर विद्युत् उत्पादन गरिने पौडेलले जानकारी दिए ।

‘रन अफ रिभर’ प्रकृतिको आयोजनामा २०९ मिटर ठाडो सुरुङ, २३० मिटर ‘प्रेसर टनेल’, ५८७ मिटर ‘इनकलाइन्ट टनेल’ र ७५७ मिटर ‘पेनस्टक पाइप’का संरचना रहनेछन् । विद्युत्गृहमा तीन वटा युनिट ‘टर्वाइन’ रहनेछन् ।

आयोजनाबाट प्रतिघण्टा सुक्खायाममा ११७ दशमलव ८२ र बर्खायाममा २६४ दशमलव ४५ गिगावाट विद्युत् उत्पादन हुनेछ ।

बगर र तातोपानीको बीचमा रहेको पहाडमा बाहिरी भागबाट ६४० मिटर लामो सुरुङ खनेर त्यसभित्र भूमिगत विद्युत्गृह बनाउन लागिएको हो । बगरदेखि १६ दशमलव पाँच किलोमिटर दूरीमा रहेको डाँडाखेत सबस्टेसनबाट केन्द्रीय प्रणालीमा विद्युत् पठाउनका लागि १३२ केभी क्षमताको ‘डबल र मल्टीसर्किट’ प्रसारण लाइन निर्माणको प्रक्रिया अघि बढेको आयोजनाका जनसम्पर्क अधिकृत बुद्धिराज अधिकारीले बताए ।

प्रतिमेगावाट रु २० करोडका दरले रु १३ अर्ब लागत अनुमान गरिएको आयोजनाबाट विसं २०८४ चैत महिनादेखि विद्युत् उत्पादन गर्ने लक्ष्य राखिएको छ । सिभिल ठेकेदार गत पुस महिनादेखि परिचालन भएको हो भने इलेक्ट्रोमेकालिक र हाइड्रोमेकानिकल ठेकेदार छनोटको चरणमा रहेका आयोजना व्यवस्थापक प्रमेश थापाले बताए ।

केही दिनमा भैँसीखर्कमा नेपाली सेनाको ‘क्याम्प’ (आधार शिविर) राख्ने तयारी भएको छ । विस्फोटक पदार्थको सुरक्षाका लागि नेपाली सेनाको क्याम्प राखेपछि मुख्य सुरुङ खन्ने तयारी गरिएको हो ।

प्रकाशित मिति : १४ बैशाख २०८३, सोमबार  ९ : ४१ बजे
