तनहुँ जलविद्युत् आयोजनाको आधा काम सकियो

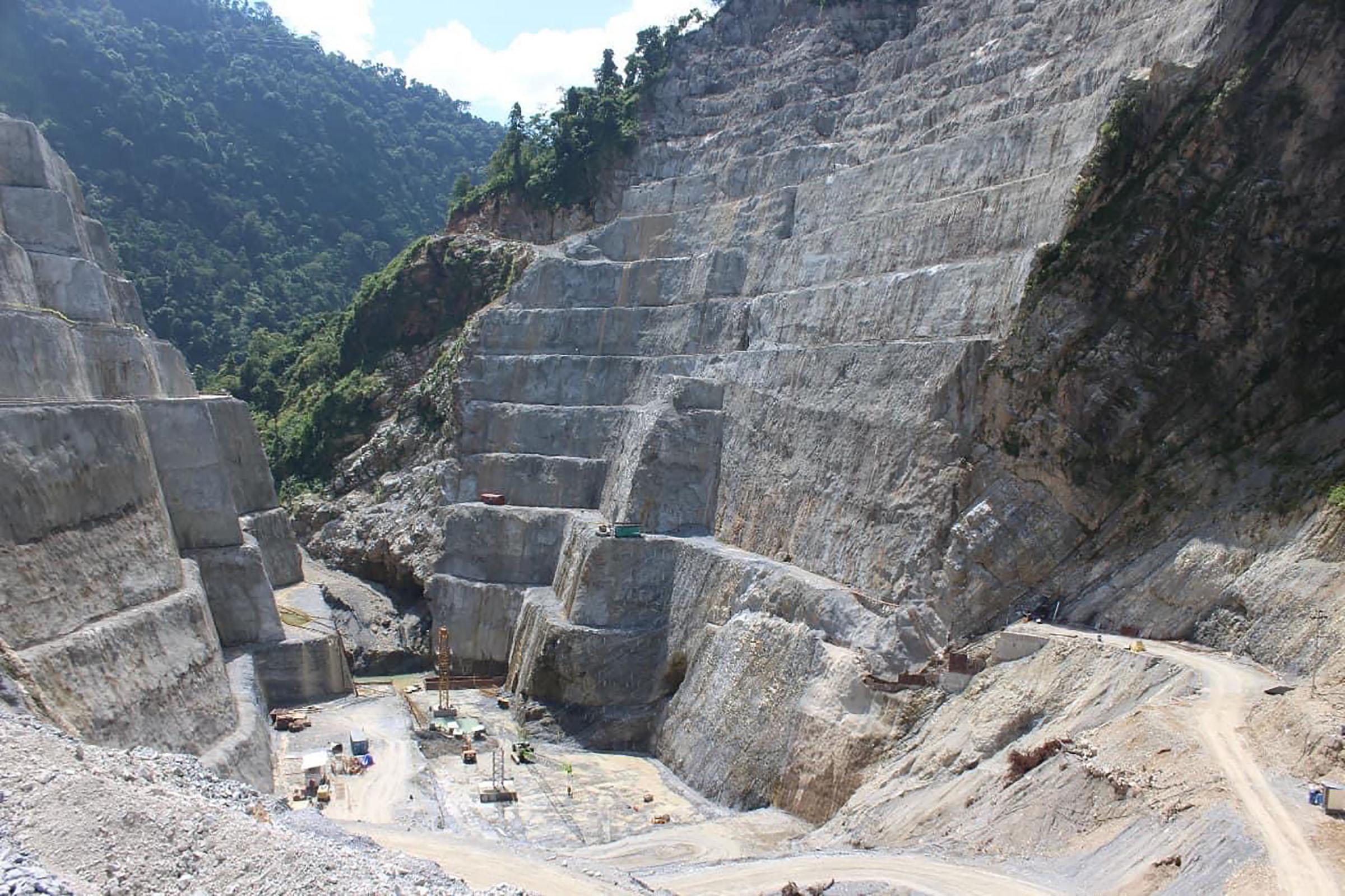

तनहुँ । निर्माणाधीन एक सय ४० मेगावाट क्षमताको तनहुँ जलविद्युत् आयोजनाको ५८ दशमलव एक प्रतिशत प्रगति भएको छ । तीन ‘प्याकेज’मा काम जारी छभने ५२ दशमलव शून्य सात प्रतिशत वित्तीय प्रगति भएको छ ।

आयोजना प्रमुख श्यामजी भण्डारीका अनुसार प्याकेज-१ अन्तर्गत बाँधलगायत संरचना निर्माणमा ३५ प्रतिशत प्रगति भएको छ । प्याकेज-२ अन्तर्गत विद्युत्गृह निर्माणमा ५९ प्रतिशत प्रगति भएको छ । प्याकेज-३ अन्तर्गत प्रसारण लाइन निर्माणमा ७३ दशमलव पाँच प्रतिशत काम पूरुा भएको छ ।

आयोजना २०८३ असारभित्र सम्पन्न गर्ने लक्ष्य छ । प्याकेज-१ अन्तर्गत बाँध निर्माण जारी छभने सुरुङ, विद्युत्गृह निर्माणका साथै हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालनलगायत प्याकेज-२ को काम पनि भइरहेको छ ।

प्याकेज-३ अन्तर्गत दमौलीबाट चितवनको भरतपुरसम्म दुई सय २० केभीको डबल सर्किट प्रसारण लाइन निर्माण भारतको केइसी इन्टरनेशनलले गरिरहेको छ ।

प्रकाशित मिति : ४ कार्तिक २०८१, आइतबार  ८ : ३५ बजे

फ्लाई दुबईको पोखरा–दुबई रुटमा उडान सुरु

पोखरा । फ्लाई दुबईले आजदेखि सुरू गरेको दुबई–पोखरा–दुबई नियमित व्यावसायिक

कान्ति राजमार्ग र भैँसे-भीमफेदी-कुलेखानी सडकमा राति सवारी सञ्चालन रोक

हेटौँडा । भारी वर्षाका कारण बाढी तथा पहिरोको जोखिम बढ्न

मदन भण्डारी कप अन्तर्राष्ट्रिय आमन्त्रित पुरुष भलिबल असोज १२ देखि बुटवलमा हुने

मदन भण्डारी कप अन्तर्राष्ट्रिय आमन्त्रित पुरुष भलिबल असोज १२ देखि

३६ दशमलव २५ अङ्कले घट्यो नेप्से परिसूचक

काठमाडौं । धितोपत्र बजारमा सेयर कारोबार मापक नेप्से परिसूचक आज

प्रधानमन्त्री बालेन्द्रको आग्रह – तीन दिन भारी वर्षाको सम्भावना छ सर्तक बन्नुहोला

काठमाडौं । प्रधानमन्त्री बालेन्द्र शाहले असोज ९ गते शुक्रबारदेखि ११
