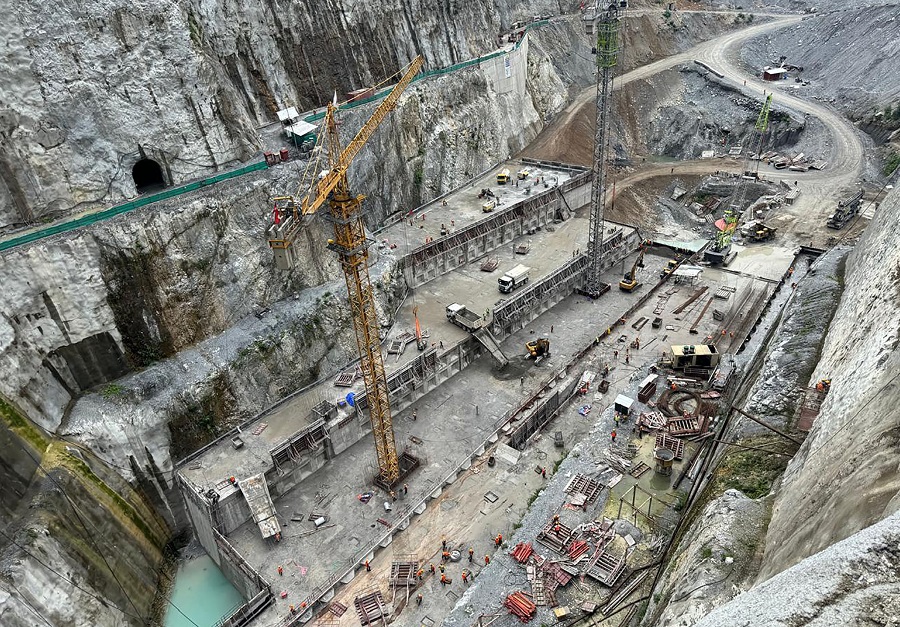

तनहुँ जलविद्युत् आयोजनाको मुख्य बाँधमा कङ्क्रिट निर्माण गरिँदै



दमौली । तनहुँको ऋषिङ गाउँपालिका-१ मा निर्माणाधीन १४० मेगावाट क्षमताको तनहुँ जलविद्युत् आयोजनाअन्तर्गत मुख्य बाँधका लागि ७३ हजार घनमिटर कङ्क्रिट निर्माण गरिएको छ । एक सय ४० मिटर अग्लो मुख्य बाँध बनाउनका लागि करिब नौ लाख घनमिटर कङ्क्रिट निर्माण गर्नुपर्नेमा हालसम्म ७३ हजार घनमिटरको काम सकिएको हो ।

मुख्य बाँधको कङ्क्रिटका लागि विसं २०८१ चैत ७ गतेदेखि काम सुरु भएको जलविद्युत् आयोजनाका प्रमुख श्यामजी भण्डारीले जानकारी दिए । आयोजनाको ‘प्याकेज(१’ अन्तर्गत व्यास नगरपालिका-५ र ऋषिङ गाउँपालिका-१ स्थित सेती नदी फर्काएर बाँध निर्माणलाई अघि बढाइएको उनले बताए ।

एक सय ४० मिटर अग्लो बाँध निर्माणअन्तर्गत अहिले बाँधको फाउण्डेसनमाथि औसत १० मिटर उचाइसम्म कङ्क्रिटका ब्लकहरू उठाइसकिएको आयोजना प्रमुख भण्डारीले जानकारी दिए । उच्च बाँधको ठूलो कङ्क्रिटको तापमान नियन्त्रण अत्यन्त संवेदनशील मानिने भएकाले त्यसलाई ख्यालमा राखेर काम भइरहेको उनको भनाइ छ ।

विसं २०८० कात्तिक २० गतेदेखि जग खन्ने काम सुरु भएकामा विसं २०८१ असारमा सकिएको थियो । ऋषिङ गाउँपालिका-१ र व्यास नगरपालिका-५ सीमाना भएर बग्ने सेती नदीलाई १४० मिटर अग्लो कङ्क्रिट मुख्य बाँध निर्माणस्थलभन्दा माथिल्लो तटीय क्षेत्रबाट ६२६ दशमलव ९२ मिटर लामो सुरुङ निर्माण गरी फर्काएर काम थालिएको भण्डारीले जानकारी दिए ।

“डाइभर्सन सुरुङमार्फत फर्काइएको पानीलाई मुख्य बाँध निर्माणस्थलबाट तल्लो तटीय क्षेत्र हुँदै पुनः सेती नदीमा खसालिएको थियो । बाँध निर्माणका लागि नदी फर्काउने कामलाई महत्त्वपूर्ण मानिएको छ”, उनले भने ।

विसं २०७८ भदौ १४ गतेदेखि प्याकेज-१ अन्तर्गत १४० मिटर अग्लो बाँध निर्माण सुरु भएकामा हालसम्मको प्रगति ४३ दशमलव पाँच प्रतिशत रहेको आयोजना कार्यालयले जनाएको छ ।

भण्डारीका अनुसार ‘प्याकेज-२’ अन्तर्गतको विद्युत्गृहभित्र संरचनागत कार्यहरू सम्पन्न भएर उपकरण जडान भइरहेको छ । ‘प्याकेज-२’ अन्तर्गत भूमिगत विद्युत्गृहमा ६७ र ‘प्याकेज(३’ अन्तर्गत प्रसारणलाइन निर्माणमा ७४ प्रतिशत प्रगति भएको उनले जानकारी दिए ।

आयोजनाको समग्र निर्माण विसं २०८३ असारभित्र सक्ने लक्ष्य राखिएको छ । पुँजी संरचना तथा वित्तीय व्यवस्थापनसहित आयोजनाको कुल लागत (प्रसारणलाइन, ग्रामीण विद्युतीकरण तथा निर्माण अवधिको व्याजसमेत) ५० करोड ५० लाख अमेरिकी डलर अनुमान गरिएको छ ।

एसियाली विकास बैंक (एडीबी)ले १५ करोड, जापान अन्तरराष्ट्रिय सहयोग नियोग (जाइका)ले १८ करोड ४० लाख, युरोपियन लगानी बैंकले आठ करोड ५० लाख र नेपाल सरकारअन्तर्गत नेपाल विद्युत् प्राधिकरणले आठ करोड ६० लाख डलर व्यहोर्ने गरी वित्तीय व्यवस्थापन गरिएको आयोजना कार्यालयले जनाएको छ ।

प्रकाशित मिति : २२ श्रावण २०८२, बिहिबार  १ : ०९ बजे

महाधिवेशन प्रतिनिधिलाई नेता तथा कार्यकर्ताको घर र कोठामा बासको व्यवस्था गरिने

काठमाडौँ । नेपाल कम्युनिष्ट पार्टी (एमाले)ले आसन्न ११औं राष्ट्रिय महाधिवेशनमा

‘जेनजी’ प्रदर्शनका छुट घाइतेलाई परिचयपत्रका लागि सम्पर्कमा आउन सरकारको आग्रह

काठमाडौँ । सरकारले ‘जेनजी’ प्रदर्शनमा घाइते भएकामध्ये परिचयपत्र छुटेको व्यक्तिलाई

इक्यान रुपन्देहीको अध्यक्षमा गोविन्द बस्नेत निर्वाचित

बुटवल । नेपाल शैक्षिक परामर्श संघ (इक्यान) रुपन्देहीको सातौँ वार्षिक

राजनीतिक स्थितीलाई विगार्ने र निर्वाचनलाई प्राभावित गर्ने काम हामीबाट हुदैन : अर्थमन्त्री खनाल

नेपालगन्ज । नीजि क्षेत्रले नेपालगन्ज दिल्ली सिधा हवाई उडानका लागि

‘डिसइन्फर्मेसनबाट समाजलाई जोगाउन अति आवश्यक’

नेपालगन्ज । उच्च अदालत तुलसीपुर नेपालगन्ज इजलाशका वरिष्ठतम् न्यायाधीश बामदेब
